管殼工程量計算與施工流程

發布時間:2016-07-09 瀏覽:51912 次

管殼工程量計算與施工流程



管殼的工程量:面積㎡=(管道?+2×保溫層厚度)×π×管道長度L。管殼工程量如果是按安裝完畢的成品計算應視管道的異型管數量給予一定損耗量,A,成品異型管損耗為3%,直管損耗3%,工程總體損耗3% 。B,剪片拼接的異型管損耗15%左右,直管損耗為3%左右,整體工程量損耗為18%左右。

管殼實用量預留:A、直管豎向包貼周長應加上重疊的部位(一般預留25~40MM)直管分節包貼對接部位(絞邊留10MM,)。B、異型管成品每節對接疊壓20MM,裁剪成片安裝的每片對接留夠絞邊10MM即可。

施工流程

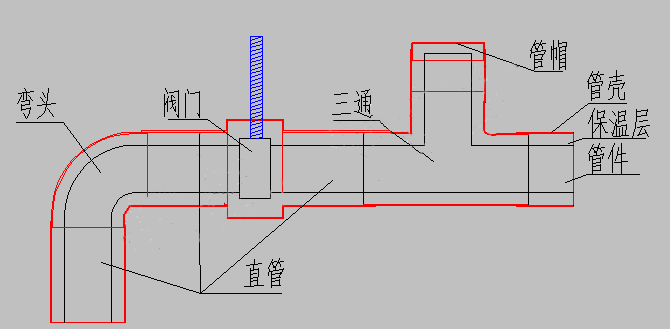

管殼包貼施工一般采用先異型管,后直管的施工順序,也就是直管壓在異型管外,露天的管道采用先下后上的順序,以防雨水滲入,如圖


殼寶U-PVC管殼的計算與施工流程



成品



 殼寶U-PVC管殼的計算與施工流程



直管?40-?200的一般用成型管殼,超出?200以上可用卷板現場裁切使用。

異型管殼一般?未超出400MM的使用成型異型管殼安裝,?超出400MM的超大的異型管殼由平面的PVC板現場繪圖剪裁成若干小片拼裝而成。




管件加保溫施工程序如下圖


管件、保溫



  殼寶U-PVC管殼的計算與施工流程

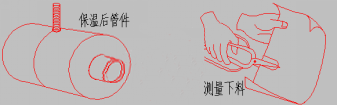

管件測量,管殼下料裁剪



殼寶U-PVC管殼的計算與施工流程



帖膠帶、管殼包帖,撕紙皮



  殼寶U-PVC管殼的計算與施工流程



接縫按平壓實、打膠水



  殼寶U-PVC管殼的計算與施工流程
